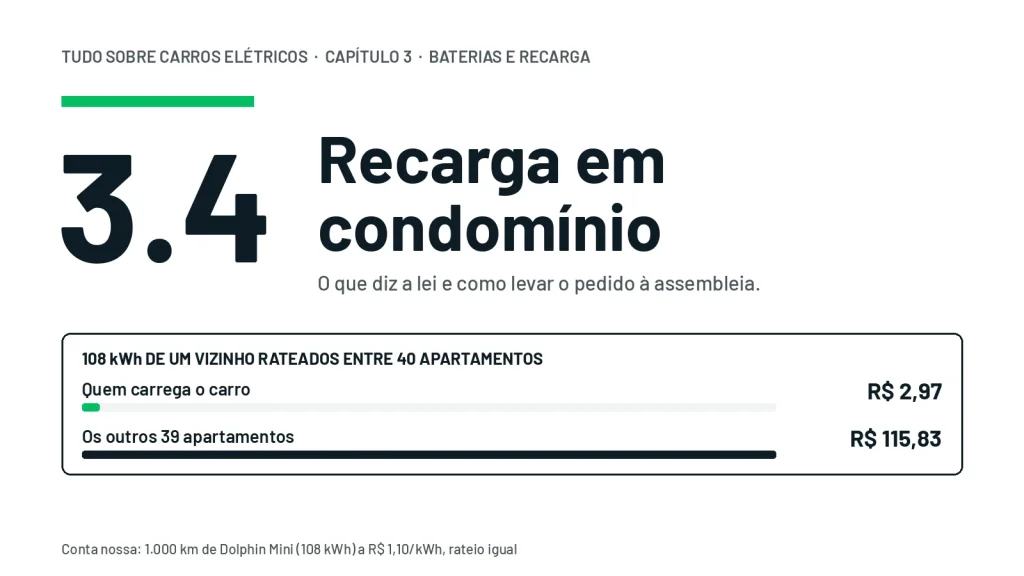

Dá para carregar carro elétrico em condomínio, mas o caminho passa pela administração do prédio. O Código Civil, que traz as regras gerais do condomínio, não tem nenhum artigo sobre recarga: o pedido costuma ser tratado pelas regras de obra, com quórum de maioria ou de dois terços, conforme o enquadramento da obra e o que diz a convenção. Em alguns lugares há lei específica. No estado de São Paulo, no Rio Grande do Norte e em Natal, a lei garante ao condômino instalar, às próprias custas, um carregador na vaga privativa, e a convenção não pode proibir sem justificativa técnica ou de segurança documentada.
O pedido fica mais fácil de aprovar com projeto feito por profissional habilitado, energia medida e cobrada de quem usa e assembleia preparada. Este texto não substitui um advogado: se houver conflito com o condomínio, procure um.
O que diz o Código Civil
Conferimos o texto atualizado do Código Civil no site do Planalto. Não aparece “veículo elétrico” nem “recarga” em nenhum artigo. Os que mais pesam no seu pedido são estes:
- Art. 1.341: obra útil depende do voto da maioria dos condôminos; obra voluptuária (de mero deleite ou recreio), de dois terços. Pelo art. 96, útil é a que aumenta ou facilita o uso do bem.
- Art. 1.342: obra em área comum, em acréscimo às que já existem, para facilitar ou aumentar o uso, depende de dois terços dos votos dos condôminos. E não se permite, na área comum, construção que prejudique o uso das unidades ou das áreas comuns por qualquer condômino.
- Art. 1.340: despesa de parte comum usada só por um ou alguns condôminos fica com quem a usa. É um argumento para o dono do carro pagar a própria energia.
- Art. 1.351: mudar a convenção exige dois terços dos votos (redação dada pela Lei 14.405/2022). Se a convenção proíbe mexer na garagem, mudar essa regra pede esse quórum.
Fica a dúvida de qual quórum vale para o seu caso. A cartilha sobre recarga em condomínio da Celesc com o Crea-SC, os Bombeiros de Santa Catarina e a ABVE trata a instalação como obra útil, aprovada por maioria. Outra leitura possível: se o projeto puxar cabos e quadros novos pela área comum, a obra pode ser enquadrada no art. 1.342, que pede dois terços. Não há resposta única; depende do projeto e da convenção do seu prédio. Antes da votação, peça ao síndico que confirme o quórum com a assessoria jurídica do condomínio, ou consulte um advogado, para a decisão não ser contestada depois.
Duas mudanças de 2022 (Lei 14.309) ajudam quem precisa de muitos votos. A assembleia pode ser eletrônica ou híbrida, se a convenção não proibir (art. 1.354-A). E, quando um quórum especial não é atingido, a maioria dos presentes pode autorizar a conversão da reunião em sessão permanente, que continua em até 60 dias e precisa terminar em até 90 (art. 1.353).
Leis estaduais e municipais
Algumas leis locais garantem o direito de instalar. Só listamos as que abrimos e lemos:
| Lugar | Lei | O que garante |
|---|---|---|
| Estado de São Paulo | Lei 18.403, de 18/02/2026 | Instalar, às suas custas, carregador individual na vaga privativa. Convenção não pode proibir sem justificativa técnica ou de segurança documentada. |
| Rio Grande do Norte | Lei 12.794, de 30/06/2026 | O mesmo direito, também para o “possuidor a qualquer título”, o que alcança quem mora de aluguel. Recusa imotivada pode render advertência e multa. |
| Natal (RN) | Lei municipal 8.184, de 22/07/2026 | Texto igual ao da lei paulista, no município. |
| Cidade de São Paulo | Lei municipal 17.336, de 30/03/2020 | Prédios novos (projetos protocolados depois que a lei entrou em vigor) precisam prever recarga com medição individual da energia. |
As leis de SP, do RN e de Natal pedem as mesmas condições: instalação compatível com a carga elétrica da unidade, de acordo com as normas da ABNT e da distribuidora, feita por profissional habilitado com ART ou RRT (o registro de responsabilidade técnica do engenheiro, técnico ou arquiteto) e comunicada por escrito ao condomínio antes. A do RN pede que o projeto técnico vá junto com a comunicação. Nas três, a convenção pode definir a forma de comunicação e quem responde por danos e pelo consumo (SP e Natal falam também em padrões técnicos; o RN, em padrões estéticos de tubulação e fiação).
Em outro estado ou cidade, confira na Assembleia Legislativa e na Câmara Municipal se há lei sancionada e publicada; projeto aprovado ainda não é lei.
Como medir e cobrar a energia
O carregador não pode virar despesa de todos. Fizemos a conta do tamanho do problema com as mesmas premissas do nosso post sobre quanto custa carregar um carro elétrico em casa.
Com mais elétricos no prédio, a diferença cresce. Há quatro caminhos para medir e cobrar:
| Opção | Como funciona | Prós | Contras |
|---|---|---|---|
| Ligar no quadro do seu apartamento | Circuito sai do quadro da sua unidade, depois do seu medidor, até a vaga | Energia vem na sua conta de luz, sem cálculo nem cobrança do condomínio | Cabo pode ser longo e passar pela área comum; depende da carga disponível na sua unidade |
| Circuito do condomínio com medidor individual por vaga | Liga no quadro do condomínio; um medidor por carregador registra o consumo | Cabo mais curto; leitura simples de repassar no boleto | Alguém precisa ler e cobrar todo mês; usa a capacidade do condomínio |
| Carregador com identificação do usuário | Carregador “inteligente” libera a recarga por cartão ou aplicativo e registra quem gastou quanto | Cobrança automática; serve para vagas coletivas; pode controlar a potência total | Equipamento mais caro e com sistema para manter |
| Rateio aprovado em assembleia | Consumo das estações dividido por um critério votado | Simples de implantar | Quem não tem carro paga parte da recarga dos outros; tende a gerar conflito |
As regras mudam de uma distribuidora para outra. Na norma da Celesc, de Santa Catarina, não é permitido puxar um segundo ramal direto do centro de medição só para o carregador: ele liga na instalação interna da unidade. Para prédios, a mesma norma aceita uma unidade consumidora extra do condomínio só para as estações (até 75 kVA) e recomenda carregamento inteligente, com identificação e cobrança ou rateio aprovado em assembleia. Pergunte à sua distribuidora quais opções ela aceita antes de fechar o projeto.
Segurança, seguro e responsabilidade
O Código Civil obriga o condomínio a ter seguro de toda a edificação contra incêndio (art. 1.346). A cartilha da Celesc lembra que cumprir as normas técnicas evita problemas com o seguro do imóvel em caso de sinistro, e que a responsabilidade civil e criminal por instalação mal feita recai sobre os gestores do condomínio. Combine por escrito, antes da obra, quem responde por danos e pelo consumo.
O Corpo de Bombeiros também entra na conta, com regras que variam por estado. Em Goiás, por exemplo, a Norma Técnica 45/2026 pede botão de desligamento manual a até 5 metros de cada estação e um por andar de garagem, perto do acesso. Na área interna da garagem, ela só admite wallbox (modo 3) e, cumpridas exigências extras, carregador rápido (modo 4), nunca o carregador portátil na tomada. Prédios com mais de 1.500 m² ou mais de 12 m de altura também precisam de detecção de incêndio e sprinklers na garagem (os já aprovados têm até 2032). Pergunte ao projetista o que vale no seu estado.
Passo a passo para levar o pedido à assembleia
- Leia a convenção e o regimento interno. Veja se falam de obras na garagem, uso de energia da área comum e assembleia virtual.
- Converse com o síndico antes. Explique o pedido e pergunte se outros moradores têm o mesmo interesse.
- Chame um profissional habilitado para avaliar o prédio. A cartilha da Celesc sugere medir a demanda real do condomínio com analisador de energia por pelo menos uma semana, inspecionar a instalação existente e ver se o padrão de entrada precisa de reforço.
- Monte a proposta. Onde fica o carregador, por onde passa o cabo, como a energia será medida e cobrada, quem paga a obra e a manutenção, e como fica a vaga se você se mudar.
- Peça para incluir o assunto na pauta. O pedido precisa constar no edital de convocação, para todos saberem o que será votado. Se o síndico se recusar a convocar, um quarto dos condôminos pode convocar uma assembleia extraordinária (art. 1.355).
- Confirme o quórum antes com a assessoria jurídica ou um advogado: maioria (art. 1.341) ou dois terços (art. 1.342 ou mudança de convenção).
- Apresente na assembleia o projeto, a ART, a forma de medição e o compromisso de pagar obra e energia. Peça que a ata registre o que foi aprovado e as condições.
- Depois da obra, entregue ao condomínio a ART e o laudo de instalação. A cartilha recomenda revisão no mínimo a cada 12 meses.
Em SP, no RN e em Natal, a lei fala em comunicação formal prévia, não em aprovação da assembleia, para o carregador na vaga privativa. Como essas leis podem ser contestadas e a obra costuma passar por área comum, levar o tema à assembleia continua sendo o caminho mais seguro.
Checklist de documentos
- Pedido por escrito ao síndico (e-mail com confirmação ou carta protocolada).
- Cópia da convenção e do regimento interno, com os trechos sobre garagem e obras marcados.
- Projeto elétrico com trajeto do cabo, quadro, proteções e forma de medição.
- ART (Crea) ou RRT (CAU) do profissional que projeta e executa.
- Ficha técnica do carregador, com certificação ABNT NBR IEC 61851-1 e Anatel.
- Estudo de carga: se a unidade ou o prédio aguenta a nova carga, ou se é preciso pedir aumento de carga à distribuidora.
- Proposta de medição e cobrança da energia (uma das opções da tabela).
- Termo de responsabilidade por danos, manutenção e retirada do equipamento.
Quando procurar um advogado
Se a resposta foi não sem justificativa técnica, se o síndico não põe o tema em pauta ou se há dúvida sobre o quórum, procure um advogado especializado em direito condominial antes de fazer qualquer obra por conta própria. Com o pedido aprovado, o resto é técnico e fica com o eletricista qualificado. Para entender os tipos de carregador e o tempo de recarga, veja o nosso guia de recarga de carro elétrico.
Valores e leis conferidos em outubro de 2026.
Fontes e Referências
- Código Civil (Lei 10.406/2002), texto compilado, arts. 96, 1.340 a 1.342, 1.346, 1.351, 1.353 a 1.355: planalto.gov.br
- Lei 14.309, de 8 de março de 2022 (assembleia eletrônica e sessão permanente): planalto.gov.br
- Lei 14.405, de 12 de julho de 2022 (redação do art. 1.351): planalto.gov.br
- Constituição Federal, art. 22, I: planalto.gov.br
- São Paulo, Lei estadual 18.403, de 18 de fevereiro de 2026: legisweb.com.br
- Rio Grande do Norte, Lei 12.794, de 30 de junho de 2026: legisweb.com.br
- Natal, Lei municipal 8.184, de 22 de julho de 2026: legisweb.com.br
- São Paulo (capital), Lei municipal 17.336, de 30 de março de 2020: saopaulo.sp.leg.br
- SíndicoNet, notícia sobre a decisão do TJRJ que anulou a Lei 3.958/2024 de Niterói (12/11/2025): sindiconet.com.br
- Celesc, Instrução Normativa I-321.0043, Estações de recarga de veículos elétricos (aprovada em 31/10/2025): celesc.com.br
- FIESC, Celesc, CBMSC, Crea-SC e ABVE, cartilha “Instalação de Estação de Recarga para Veículos Elétricos”, outubro de 2024: celesc.com.br
- Corpo de Bombeiros Militar de Goiás, Norma Técnica 45/2026, Sistemas de recarga de veículos eletrificados: bombeiros.go.gov.br
- Inmetro, Programa Brasileiro de Etiquetagem Veicular (PBEV), Tabela 2026 (consumo do Dolphin Mini GL): gov.br/inmetro
Consultas feitas em 4 de outubro de 2026.
